丰城中等专业学校东西校区建筑工程进度情况报告
发布时间:2019-11-12作者:佚名点击:
东校区:

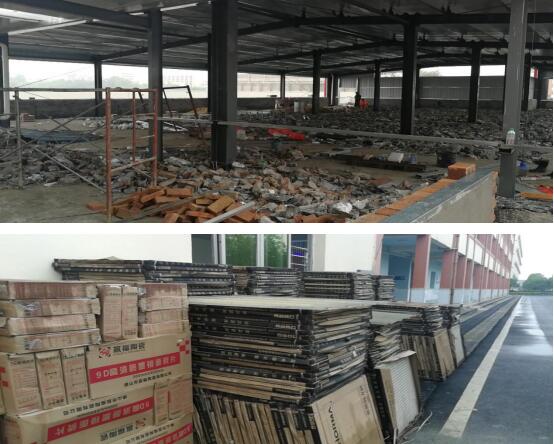

1、食堂三楼加盖工程已经安装好排水管道,现在正在清理拆除建筑垃圾,运输钢材骨架与外表瓷砖上楼,考虑图书馆吊扇安装位置(预先决定书柜摆放位置,从而设置吊扇位置避免无用)。

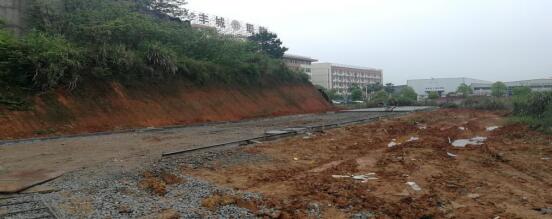

2、车间改造工程由于昨天下午本应该5点到的沙石运输车7点到场,导致铺设道路没有全部完成,剩余40米距离,准备天气转好铺设。
3、车间内部重新粉刷墙壁,已确定无渗水位置。

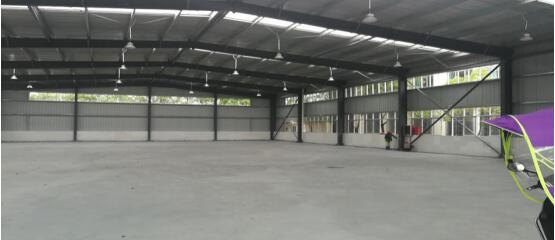

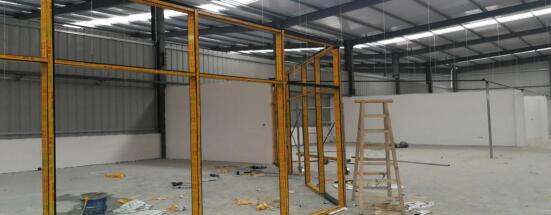

4、展览馆工程暂时停工,武汉中科润达安装铝合金骨架正常作业。
西校区:
1、围网工程前期由于混凝土基座尚未硬化稳定,所以内网编织较慢,整体进度较慢,现在正在加紧作业。

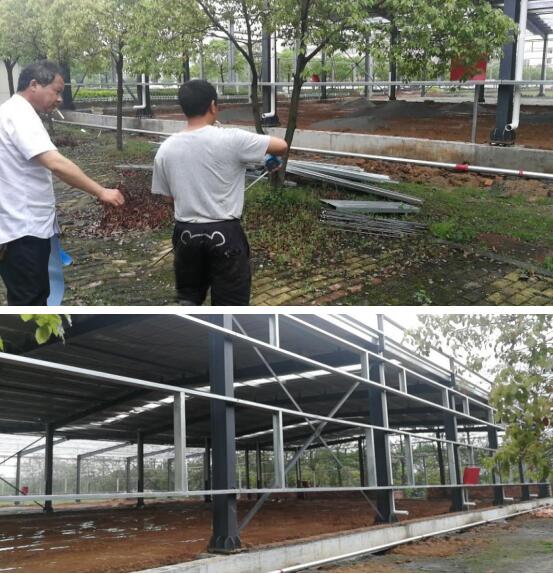

2、汽修车间附楼位置处于主体左侧(宽9米长36米),附楼经测量,尺寸刚好处于学校墙壁边缘部位,但是需拆除原铺设道路和绿化,树木需移栽8棵,路灯1个。由于是新增工程,所以需拆除汽修车间已完成主体6跨钢架和消防管,重新布置外围排水管,排水沟处于新增工程内部。大门绿化带问题,靠近道路方向12米,6米设置为道路,其他设置为吸水砖,保留道路绿化带保留正面树木位置。
3、训练馆改造工程,游校长经与剑威学校协商,要求对方拿出内部软包以及沙袋等钢架安装设计合理方案,要安全合理科学的完成训练场改造工程。

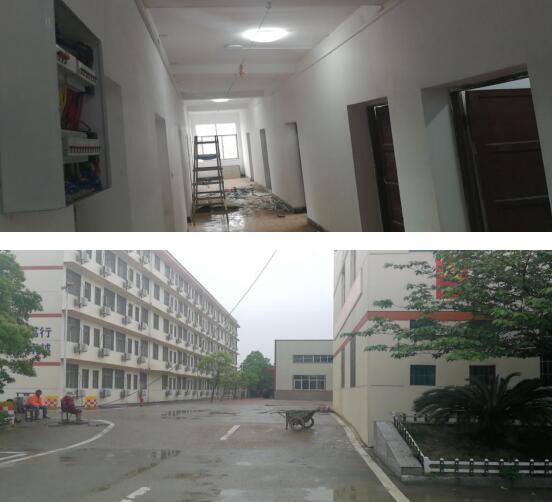

4、新职教楼三楼线路安装完毕,路灯以及教室用灯也已经安装完毕,可以使用,四楼正在清理运输建筑垃圾。
